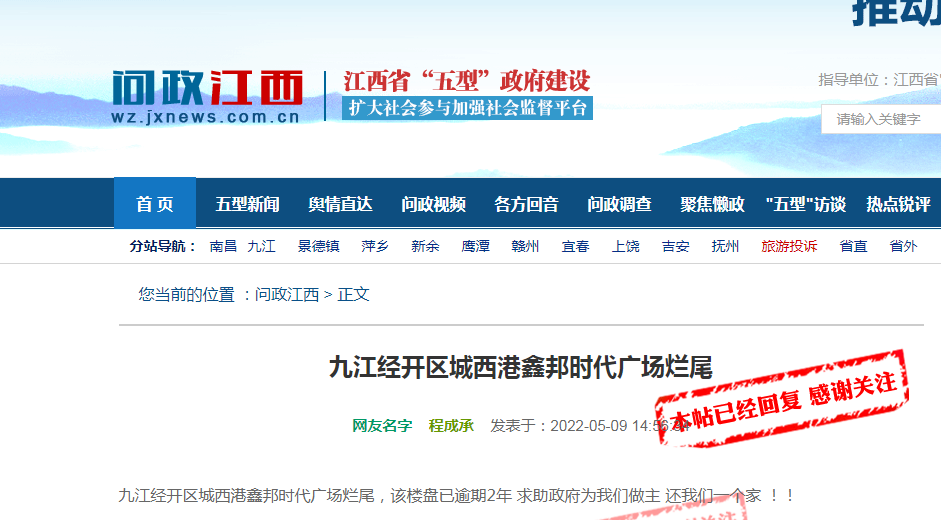

近日,小编在问政江西上看到有业主询问经开区鑫邦时代广场逾期两年,至今未交房,问何时能交付?
九江经开区“五型”办回复:
接到问政江西平台网友反映:“九江经开区城西港区鑫邦时代广场烂尾"一事,我区高度重视,第一时间对网友反映的问题进行调查核实,现将网友事项调查和处置情况回复如下:
一、反映情况
网友反映:九江经开区城西港区鑫邦时代广场烂尾,该楼盘已逾期2年,求助政府为我们做主,还我们一个家。
二、调查处理情况及回复意见
"鑫邦时代广场"是由江西邦贝尔实业有限公司于2013年开发建设的商业综合体项目,后因股东债权债务纠纷、受新冠肺炎疫情影响、开发商建设资金不足等问题,建筑商几次停工,导致未按约交房。后经多方协调,各股东之间达成一致意见,该项目于2021年初重新开始施工,并于2021年5月8日五方责任主体进行了主体验收,主体验收之后,由干开发商建设资金不足,项目进展缓慢。
为加快项目进度,督促开发商尽快交房,我区于2022年1月25日、2月28日,组织部分业主代表和相关责任单位在现场召开了两次协调会,要求开发商自行筹措资金,积极协调各参建主体推动项目进度,开发商承诺在2022年7月31日前完成项目竣验收备工作,交房给业主。目前外墙漆、地下车库、污水管网、绿化等配套设施的建设基本完成,开发商正在筹措资金进行项目扫尾工作,已申请人防,防雷专项验收。
我区将密切跟踪“鑫邦时代广场”业主反映的相关问题进展情况,督促五方责任主体严格落实主体责任,督促开发商加快项目建设进度,积极协助开发商提前做好竣工验收及竣工验收备案筹备工作,力争早日交房给业主。
特此回复
